弘前市N様邸

実用的なオープンガレージのあるレンガ積み住宅建築中!

建築中レポート

1.2021年09月21日
木工事

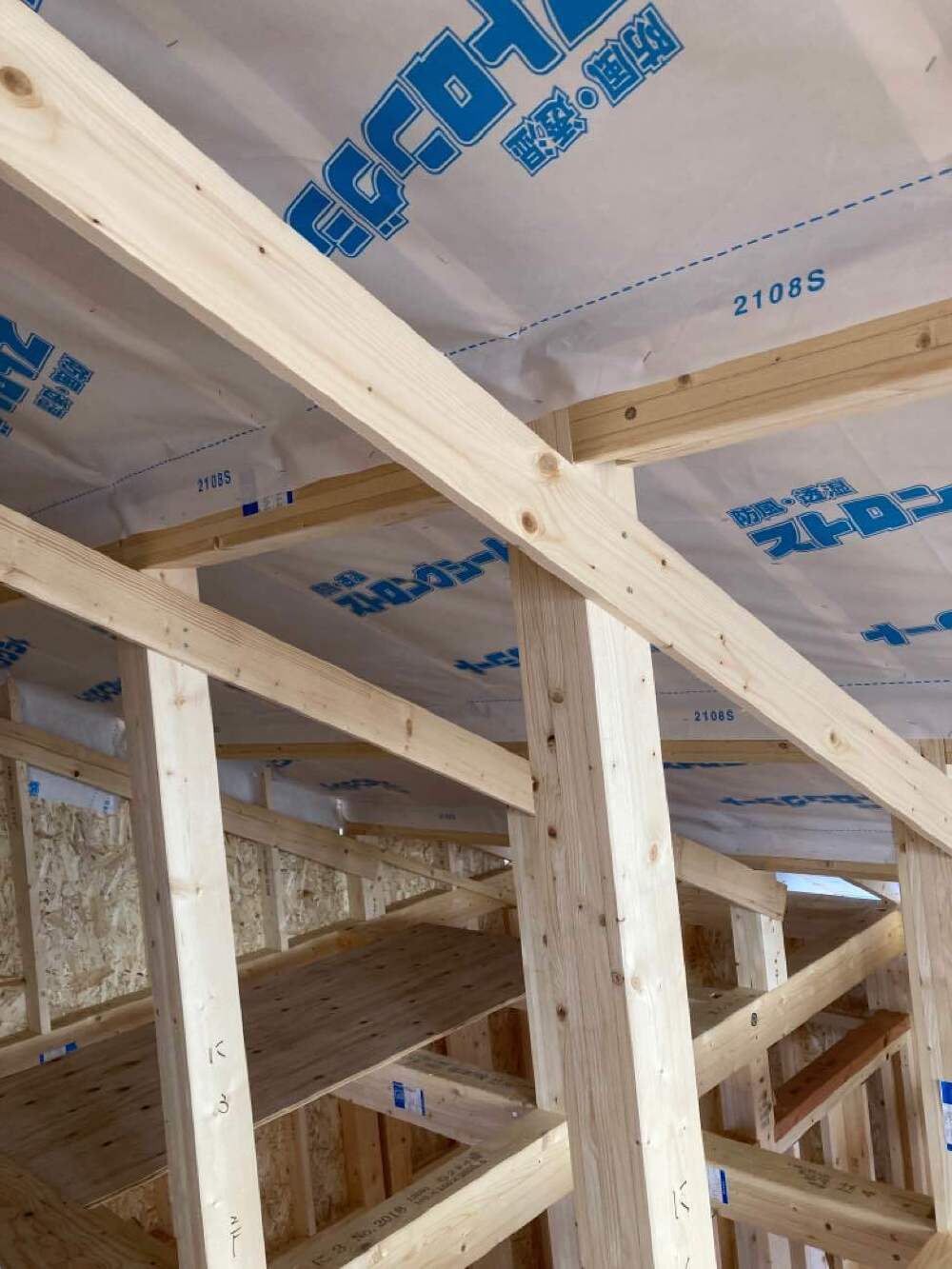

木工事

土台敷きが始まりました!今日から建て方に入っていきます。
土台や大引が搬入されたので基礎の天端に墨を打つ作業を進めていきます。

2.2021年09月19日
基礎工事
基礎工事

土間打設が完了し足場が組まれています。
週明けから建て方スタートです(*^^*)!

3.2021年09月17日
基礎工事
基礎工事

今日は雨が降らなくてよかった~~!コンクリート打設工事はいつも天気に振り回されます。(笑)
日程通り土間打設工事決行できました。

4.2021年09月16日
基礎工事
基礎工事

埋戻し、砕石入れが完了し防湿シート張りました。
土間打設のためワイヤーメッシュ敷きを施工していきます。

5.2021年09月15日
基礎工事
基礎工事

土間打設前に立ち上がり基礎の高さ、厚み・断熱材の大きさ・アンカーボルトの出などの寸法を全て確認していきます。

6.2021年09月14日
木工事
木工事

基礎内部への配管工事が完了!
家の水回りの排水や給水をする配管の設置工事です。

7.2021年09月13日
基礎工事
基礎工事

立ち上がり基礎の枠バラシ中です。
終わり次第、外周部にスタイロフォーム入れをしていきます。

8.2021年09月07日
基礎工事
基礎工事

立ち上がり部の打設がスタート!
バイブレーターで振動を与え隅々までコンクリートを行き渡らせ、コテで平らにし、レベラーを流し基礎天端を水平に仕上げる作業をテンポよく全員で行っていきます。

9.2021年09月04日
基礎工事
基礎工事

立ち上がり部の打設のため枠組み設置中です。
中を見ると補強筋が緊結されています。

10.2021年09月01日
基礎工事
基礎工事

コンクリートの打設が始まりました。
流し終わったところから表面の凸凹をコテで平らに均していきます。

11.2021年08月30日
基礎工事
基礎工事

配筋検査に合格し基礎型枠の設置に入っていきます。
明日には打設が始まるので寸法や鉄筋高さなど再確認していきます。

12.2021年08月27日
基礎工事
基礎工事

基礎の鉄筋組み中です。
結束部分や間隔を一つ一つ図面を確認しながら組んでいきます。

13.2021年08月25日
基礎工事
基礎工事

砕石入れも同時にスタートしています。
転圧もかけていき地中への沈み込みを防ぎます。

14.2021年08月24日
基礎工事
基礎工事

基礎コンクリートを打つ前の根掘が始まっています。
一定の深さまで掘り進めます。

15.2021年08月21日
基礎工事
基礎工事

チョウハリを行っています。
測量して位置を出したところに木杭を打ち、測定した高さにヌキ板をかけていく作業です。

16.2021年08月16日
基礎工事
基礎工事

お盆明けからレンガ積みの家着工します☆
工事の基準となる地縄張り中!レベルを使って水平さを見ながら行います。

17.2021年08月02日
現場調査
現場調査

建物の解体が終わり更地となりました!住宅街にある区画のきれいな整形地です!
土地の形状や、家の配置図面を最終確認中。
これからケーオーの家づくりスタートです(*^^*)☆☆
